成都電網春檢攻堅 新二村“換心”

5月20日,隨著主變壓器傳來嗡嗡低鳴,歷時60天,位于成都市金牛區的220千伏新二村變電站1號主變更換后順利投入運行,本次“換心”增加變電容量3萬千伏安,有效提升區域供電可靠性。
據悉,該站投運于1999年12月,其核心設備主變壓器已運行26年,影響電網安全穩定運行。對此,國網成都供電公司聚焦主網安全穩定提升工程,統籌協調多方單位,論證優化施工方案,啟用新型設備,啃下這塊鬧市區供電可靠性提升的“硬骨頭”。
當前,成都電網正開展一年一度的春季電網檢修工作,國網成都供電公司制定了春季檢修計劃,實施能效提升攻堅、老舊設備整治、設備年檢預試等專項攻堅工作,并對前期排查及現場試驗發現的隱患逐一銷號處理,為迎峰度夏和2025年第12屆世界運動會保電做好準備。
多方統籌,政企協作破解施工難題
220千伏新二村變電站站址位于新二村馬路菜市場內,站外道路狹窄、環境逼仄,兩側均是農貿市場,且人員密度大,無論是設備車輛還是大型機具,進出都十分不便;雪上加霜的是,變電站修建時年代早,站內未留有充足的檢修空間,主變更換的作業面不足,要想施工,勢必得對周邊環境進行改造。
“這個怕是沒得2個月下不來哦。”道路改造施工的負責人查勘現場后說。可是,占道施工60天,將會影響200多戶居民出行,必須找到更優解。
為克服該難題,國網成都供電公司施工人員對變電站內外及居民小區多次勘測核算,充分利用市場“兩橫兩縱”的道路結構,提出“大型機具夜間進出、設備機具分路進出”的施工方案——車輛和機具錯開市場營業高峰期,利用夜間時段從不同入口進出變電站,有效避免站內外高差土建以及特種車輛占道施工。
待方案敲定后,施工單位又聯合經信局、街道辦等十余家單位及居民代表召開13次協調會,解決小區借道、光纖遷改、架空線路下地等十余項難題,降低施工過程影響。通過“政、企、民”高效聯動模式,工程極限壓減占道施工影響,道路封閉壓縮至17天零星占道,工作效率提升65%。
狹縫突圍,新型設備提速主變更換
220千伏新二村變電站1號主變室內縱深接近15米,但僅有一扇寬2.2米、高3米的小門,且主變室內頂部沒有葫蘆吊點可供使用,完全不具備主變更換的施工條件。在反復查勘、丈量現場后,考慮到整體承重,國網成都供電公司拆除了主變室部分墻體,擴出了一個4.5米寬、6米高的門洞,作為施工用的檢修作業面。

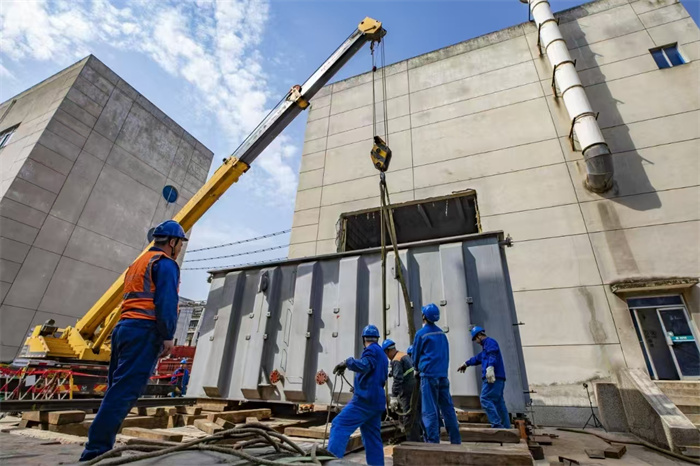

新的問題接踵而至。一是主變油枕頂部就已接近6米,傳統的起吊方式仍舊沒有作業空間,拆除工作無法順利進行;二是在主變室外吊裝時,若是采用傳統的直臂吊車起吊,要么吊車在最遠端的起吊重量不足,要么吊車的尺寸過大無法進入規定吊裝位置。
面對施工窘境,施工人員積極聯系各類吊裝廠家尋求解決途徑,同時對起吊設備和被吊設備進行了嚴格核算,終于請來了2臺特殊施工器械——伸縮式叉車和折臂吊車。“這個叉車全四川只有2臺,”叉車的操作員和施工負責人介紹。
創新使用伸縮式叉車卸除油枕,可將傳統的“抓舉”改為“托舉”,更加合理地利用環境空間,而折臂吊的引入,也突破了主變室內的空間限制,能夠高效且安全地拆除室內主變附件。
對比傳統“直臂吊車+手拉葫蘆”的吊裝方式,新型“折臂吊車+伸縮叉車”的吊裝方式將原本14天的吊裝周期壓縮至7天,主變拆裝效率提高50%,同時大幅降低作業風險,保證了施工周期的穩步推進。(陳彥君)
![]() |
