高原山脊裝上了“大風車”
——四川涼山單機容量最大風電項目首臺風機葉輪吊裝成功

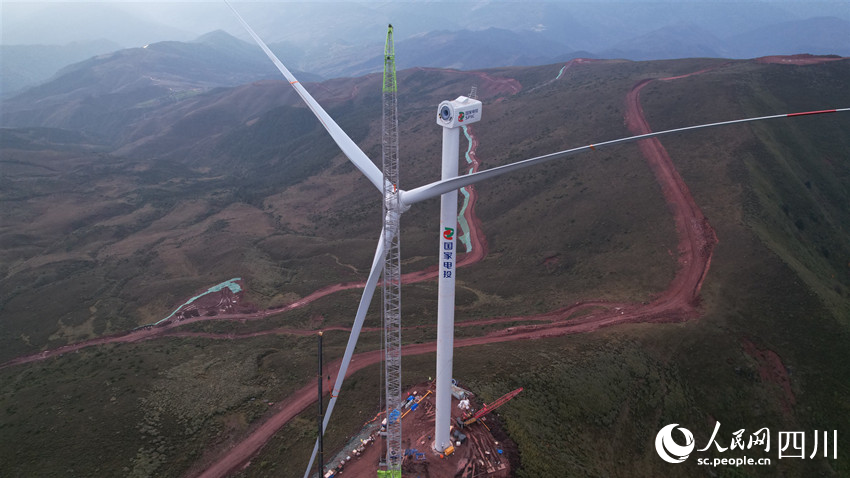

人民網成都10月31日電 10月28日晚,四川省涼山州喜德縣瑪果梁子山脊,寒風凌冽,由國家電投投資、中國電建成都院與中國五冶聯合承建,涼山州單機容量最大風電場——喜德縣130兆瓦風電項目完成了首臺風機葉輪整體吊裝,標志著項目全面進入風機安裝階段。
據悉,該類機型單機容量為6.25兆瓦,葉片長達97.3米,是同類機型中尺寸最大的風機;葉片需第九代最新?lián)P舉車進行山地運輸,葉輪整體吊裝重量(含吊具)達155噸;葉輪組裝完成后,直徑達200米,迎風面積大,對吊裝風速要求極高。這一系列參數對高原山地風電建設者,無疑是新的挑戰。
據中國五冶項目部負責人付興祥介紹,高原山地建風電項目要過三個難關。
進場后面對的第一道難關就是環境惡劣,異常艱苦,高原山地常年寒冷,紫外線強,風大,缺氧,許多工作人員因缺氧導致頭暈惡心,深夜難眠。第二道難關是作業人員流動性大,勞動力組織困難。第三道難關是施工資源難以組織,項目坐落在3000—3600米海拔的原始山脊上,通路、通水、通電、通訊號,到材料、設備運輸,風機基礎澆筑、吊裝,每一道施工工序都面臨無數難題。
作為項目建設的具體實施者,中國五冶項目團隊認真計算葉片運輸時道路最小轉彎半徑、最大坡比要求;反復核算風機吊裝安全系數;不斷推演風機吊裝平面布置;持續關注風機吊裝區域風速預測。
一周前該項目部已經做好了風機最重部件葉輪的吊裝準備。10月28日15時許,現場工作人員觀測到風速有漸小趨勢,至18時,風速低于8m/s已持續半小時以上。隨著一聲令下,各崗位的管理人員、作業人員有條不紊地進行風機吊裝前的一系列檢查準備工作。19時38分,首臺風機葉輪成功完成與機艙對接。吊裝完成之后,20時許,驟起大風大霧,現場作業人員感嘆:幸好這次吊裝準備充分,避開不利條件。中國五冶項目施工負責人潘貞君說:“干風電項目,既要謹小慎微,又要膽大心細。”
涼山州風、光資源豐富,尤其是瑪果梁子山脊平均風速可達每秒7.5米以上,發展清潔能源優勢得天獨厚。整個風電項目總裝機容量為130兆瓦,含20臺單機容量為6.25兆瓦的風電機組及1臺單機容量為5兆瓦的風電機組,投產后可每年輸出約3.1億度綠色電能,減排二氧化碳25.05萬噸,可以滿足約6萬多個家庭一整年的用電需求,有效緩解川西地區電網峰值電力供需緊張局面,加快推動涼山州清潔能源開發利用,助力實現“雙碳”目標。(王凡、鄧青林)
![]() |
分享讓更多人看到
